自治區南溪山醫院傳染病區醫療廢水預處理項目位于桂林市自治區南溪山醫院(廣西壯族自治區第二人民醫院)內。工程建設內容為新建傳染病房污水預消毒處理系統一套,規模180 m3/d,預消毒處理系統包括化糞池、格柵井、MCO-調節池、MCO-接觸消毒池,設計處理能力2000m3/d。出水指標:細菌類指標(類大腸菌群數、腸道致病菌、腸道病毒、結核桿菌)符合《醫療機構水污物排放標準》(GB18466-2005)中表1要求。

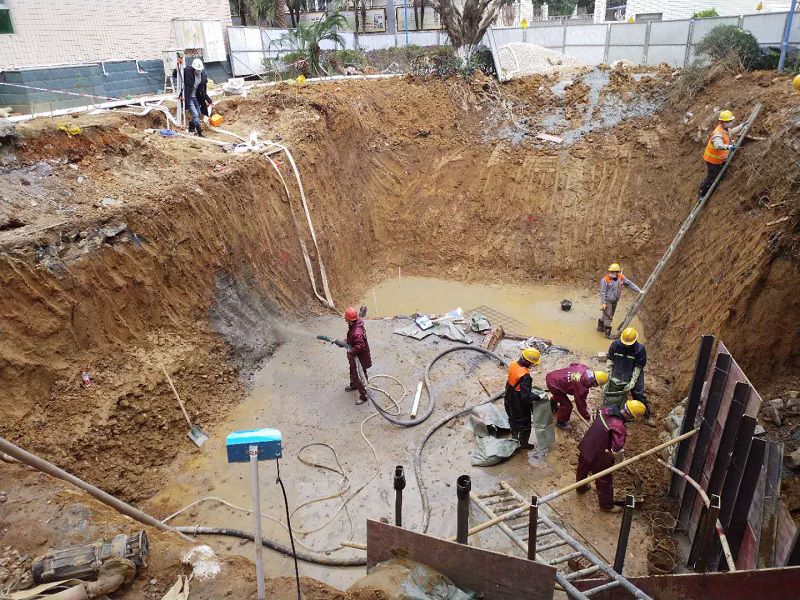

2020年2月,根據自治區新冠肺炎疫情防控領導小組的安排,自治區南溪山醫院作為桂林市新冠肺炎定點治療醫院,南溪山醫院將新冠肺炎確診患者安排在醫院住院部3號樓副樓進行治療。因3號樓原有污水處理設施老舊,不能將新冠肺炎治療病區污水進行有效處理,也不能滿足其與常規病區污水分開的需求,因此新建污水站。2月15日,公司到現場踏勘,確定污水站位置。同日下午,公司用不足三小時時間組織12名管理人員、5名工人,1臺挖掘機,1臺平板車和2臺農用運輸車等到位進行圍擋封閉、清表、地下管線處理、挖掘、抽水、淤泥清運等作業。

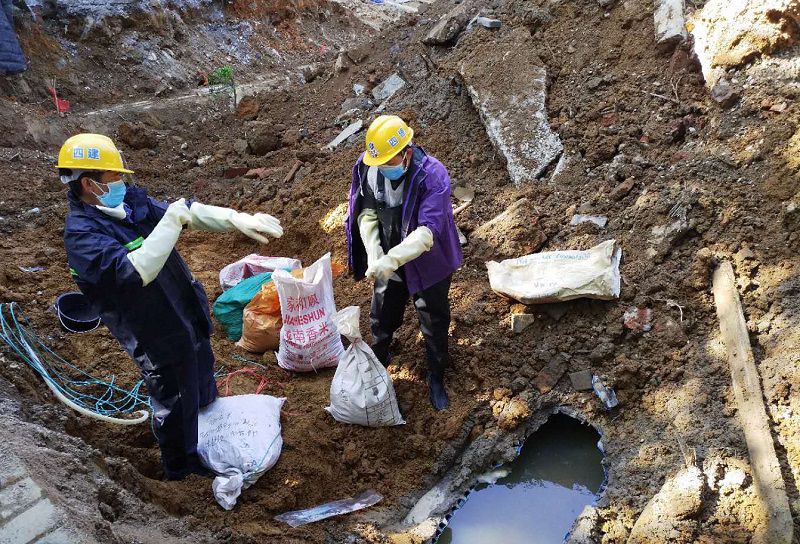

施工現場既有管線最難改遷的是從3號樓出來的排污管,里面排出的是70%-80%病菌、病毒和90%的蠕蟲卵。為確保安全,公司給工人每隔2小時量一次體溫、發放口罩、訂單間賓館住宿,對施工現場和施工機具定時消毒,還給下基坑作業的人員配備了特殊防護用品,用下水褲、雨衣代替防護服,用浴帽代替防護帽,用泳鏡代替護目鏡。

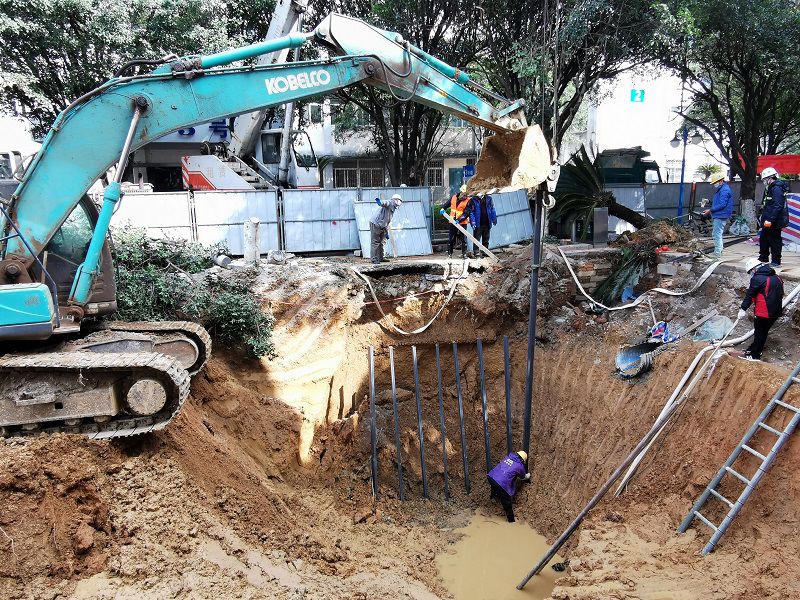

基坑開挖施工期間,現場遇到給水管、污水管、供氧管、高壓電纜管、通信光纖等在地下交錯無法遷改導致停工更改設計,也遇到了漓江水位上漲導致基坑地下水上漲、邊坡塌方停工。經積極爭取多方支持,均在短時間內恢復施工,項目還成立了臨時黨支部和黨員突擊隊奮戰搶工。經過10天奮戰,2月24日12:20,項目土建部分全部完工,進入設備調試階段, 為工程投入使用,全面發揮污水處理作用奠定堅實基礎。
